Assumption Log

Wenn Software-Annahmen zur Stärke werden

Annahmen sind unsichtbare Störfaktoren in der Softwareentwicklung: Unentdeckt können sie Projekte zum Stillstand bringen! Dieser Artikel enthüllt, warum 80% gescheiterter Projekte auf falsche Hypothesen zurückgehen, und wie Sie durch strukturiertes Annahmen-Management nicht nur Risiken minimieren, sondern Innovation antreiben. Branchenführer nutzen dokumentierte Assumption Logs und Lean Validation, um aus hypothetischen Fallstricken strategische Vorteile zu entwickeln. Selbst scheinbar harmlose Annahmen über Benutzernamen haben bereits ganze Systeme zum Kollaps gebracht.

#Softwareentwicklung#Projekt-Management
Autor: Matt @ Edonix
Matt is a professional software developer based in Germany with over 30 years of programming experience. He has held roles as a software architect, IT department head, and Scrum Master, leading teams in complex projects across the energy market, market research, ERP systems, and web portals. Alongside his technical expertise, Matt brings a strong background in team leadership and agile methodologies.

Die unsichtbare Gefahr

Annahmen sind der unsichtbare Code jeder Softwareentwicklung: Oft implizit, selten hinterfragt, aber stets entscheidend für Erfolg oder Scheitern. Dieser Abschnitt enthüllt, warum selbst erfahrene Teams in die "Annahmen-Falle" tappen.

Stellen Sie sich vor: Ein erfahrenes Entwicklungsteam arbeitet monatelang an einer internationalen E-Commerce-Plattform. Alles läuft perfekt bis zum Go-Live. Dann die Ernüchterung: Das System stürzt ab, sobald sich Kunden mit chinesischen oder arabischen Namen registrieren wollen. Der Grund? Eine simple Annahme: "Alle Nutzernamen sind ASCII-kodierbar." Diese eine falsche Vermutung kostet das Unternehmen sowohl Umsatz als auch Reputation. [4]

Das Annahmen-Paradox: Je erfahrener das Team, desto größer die Gefahr

Es klingt absurd, aber es ist wahr: Die besten Entwicklungsteams tappen am häufigsten in die Annahmen-Falle. Während Anfänger noch jeden Schritt hinterfragen, verlassen sich Profis auf ihre Erfahrung. Diese Routine wird zur Schwachstelle.

Die Zahlen sprechen eine klare Sprache

Das Carnegie Mellon Software Engineering Institute hat über 2.500 Softwareprojekte analysiert. Das Ergebnis ist ernüchternd: 43 Prozent aller kritischen Softwarefehler entstehen durch undokumentierte Annahmen. Noch erschreckender: Teams mit mehr als fünf Jahren gemeinsamer Projekterfahrung machen 60 Prozent mehr implizite Annahmen als frisch zusammengestellte Gruppen. [1]

Warum Erfahrung zur Falle wird

Erfahrene Teams entwickeln mentale Abkürzungen. Sie überspringen bewusst Diskussionen über "selbstverständliche" Aspekte. Ein Senior-Entwickler erklärt nicht mehr, warum er bestimmte Designentscheidungen trifft. Ein Projektleiter dokumentiert keine Annahmen über die Infrastruktur. Diese Effizienz wird zum Problem, wenn sich die Rahmenbedingungen ändern. [3][11]

Das Komplexitäts-Dilemma

Je anspruchsvoller ein Projekt wird, desto mehr Annahmen treffen Teams. Bei einem einfachen CRUD-System sind es vielleicht 20 kritische Vermutungen. Bei einer Enterprise-Lösung mit Microservices-Architektur können es über 200 sein. Jede einzelne birgt Risikopotenzial. [3]

Der versteckte Teufelskreis

Das Perfide an Annahmen: Sie verstärken sich selbst. Ein Team trifft eine falsche Vermutung über die Benutzeroberfläche. Alle weiteren Designentscheidungen bauen darauf auf. Mit jeder Iteration wird die ursprüngliche Annahme schwerer zu korrigieren. Am Ende kostet die Behebung das Vielfache der ursprünglichen Implementierung.

Relevante Forschung und Studien

Software Engineering Institute

Das Carnegie Mellon SEI forscht für Behörden und Industrie. Diese Doppelrolle verschafft Zugang zu realen Projektdaten und macht die Forschung praxisrelevant. Das SEI identifizierte Annahmen als Hauptursache für Projektfehlschläge und zeigte, dass undokumentierte Annahmen zu erheblichen Kostensteigerungen führen.

IEEE Computer Society

Die IEEE Computer Society ist die weltweit größte Organisation für Computerprofessionals und führende Autorität in der Softwaretechnik. Ihre Forschungen zeigen, dass 60-70% aller Softwareprojekte von ungenauen oder falschen Annahmen betroffen sind. Besonders kritisch sind Annahmen über Benutzerverhalten, Performance und Integration.

Standish Group Chaos Report

Der Chaos Report der Standish Group ist eine einflussreiche Langzeitstudie im IT-Projektmanagement. Seit 1994 analysiert die Studie alle zwei Jahre die Erfolgsraten von Softwareprojekten. Dabei dokumentiert sie wiederholt, dass fehlerhafte Annahmen zu den Top-5-Gründen für Projektfehlschläge gehören.

Psychologische Aspekte

Confirmation Bias

Entwicklungsteams neigen dazu, Informationen zu bevorzugen, die ihre bestehenden Annahmen bestätigen.

Anchoring Effect

Frühe Annahmen im Projekt werden oft als "Anker" für alle weiteren Entscheidungen verwendet, auch wenn sie sich als falsch erweisen.

Dunning-Kruger-Effekt

Weniger erfahrene Teammitglieder überschätzen ihre Fähigkeit, korrekte Annahmen zu treffen.

Die Lösung liegt nicht darin, weniger Annahmen zu treffen. Das ist unmöglich. Stattdessen müssen Teams lernen, ihre Vermutungen bewusst zu machen und systematisch zu validieren. Nur so verwandelt sich Erfahrung von einem Risikofaktor zurück in einen Vorteil.

Die Annahmen-Taxonomie: Zehn kritische Kategorien und ihre Fallstricke

Nicht alle Annahmen sind gleich gefährlich. Während manche Vermutungen harmlose Planungshilfen bleiben, können andere ganze Projekte zum Einsturz bringen. Die systematische Kategorisierung von Annahmen hilft Teams dabei, ihre kritischsten Schwachstellen zu erkennen und gezielt zu adressieren.

1. Technische Annahmen: Wenn Kompatibilität zur Illusion wird

Die Gefahr: Teams nehmen an, dass verschiedene Systeme, APIs oder Technologien problemlos zusammenarbeiten, ohne dies vorab zu testen. [8][15]
Warum es passiert:
Entwickler verlassen sich auf Dokumentationen und theoretische Kompatibilitätsversprechen, ohne Proof-of-Concepts zu erstellen. Die Annahme "API ist API" unterschätzt die Komplexität echter Systemintegration.

2. Betriebliche Annahmen: Die Infrastruktur-Lüge

Die Gefahr: Teams gehen von stabilen Betriebsbedingungen aus, ohne die realen Umgebungen zu berücksichtigen. [5][7]
Warum es passiert:
Entwicklungsteams arbeiten meist in privilegierten Umgebungen mit perfekter Infrastruktur und übertragen diese Bedingungen fälschlicherweise auf alle Nutzer.

3. Daten-Annahmen: Wenn kleine Zahlen große Probleme machen

Die Gefahr: Falsche Vermutungen über Datenvolumen, -format oder -qualität führen zu Systemausfällen. [1][4]
Warum es passiert:
Datenvolumen wachsen exponentiell, aber Annahmen bleiben linear. Teams unterschätzen systematisch, wie sich Nutzungsverhalten über Zeit verändert.

4. Prozess-Annahmen: Der Trugschluss planbarer Menschen

Die Gefahr: Teams nehmen an, dass menschliche Prozesse vorhersagbar und kontrollierbar sind. [10][13]
Warum es passiert:
Software-Entwicklung ist planbar, Menschen sind es nicht. Teams verwechseln technische Prozesse mit sozialen Dynamiken.

5. Umwelt-Annahmen: Wenn der Markt nicht mitspielt

Die Gefahr: Externe Faktoren werden als konstant angenommen, obwohl sie sich ständig ändern. [5][11]
Warum es passiert: Teams fokussieren sich auf technische Entwicklung und vergessen, dass sich die Umwelt schneller ändert als Software entwickelt wird.

6. Ressourcen-Annahmen: Das Expertenproblem

Die Gefahr: Kritische Personalressourcen werden als verfügbar angenommen, ohne Backup-Pläne zu entwickeln. [7]
Warum es passiert: Wissensträger werden unterschätzt, Wissensdokumentation wird vernachlässigt. Teams behandeln Menschen wie austauschbare Ressourcen.

7. Legacy-Fallen: Die Zeitreise-Illusion

Die Gefahr: Annahmen über veraltete Systeme basieren auf längst überholten Informationen. [3]
Warum es passiert: Legacy-Systeme verändern sich durch Patches, Workarounds und Umgebungsänderungen, ohne dass dies dokumentiert wird. Teams arbeiten mit veralteten Annahmen.

8. Kulturelle Annahmen: Falsche Verallgemeinerung

Die Gefahr: Design- und Funktionsentscheidungen basieren auf kulturellen Annahmen der Entwickler. [4][8]
Warum es passiert: Entwickler projizieren unbewusst ihre eigenen kulturellen Normen auf alle Nutzer.

9. Zeitliche Annahmen: Die Planungsillusion

Die Gefahr: Zeitschätzungen basieren auf Idealfällen ohne Berücksichtigung von Unterbrechungen. [7][9]
Warum es passiert: Menschen schätzen reine Arbeitszeit, vergessen aber Koordination, Unterbrechungen und unvorhergesehene Probleme.

10. Komplexitätsfallen: Der Modularitätsmythos

Die Gefahr: Systeme werden als weniger komplex angenommen, als sie tatsächlich sind. [1][3]
Warum es passiert: Gewachsene Systeme entwickeln versteckte Abhängigkeiten, die in Dokumentationen nicht auftauchen. Teams unterschätzen systematisch die Vernetzung ihrer Komponenten.

Vom Erkennen zum Handeln

Die Kategorisierung von Annahmen ist nur der erste Schritt. Entscheidend ist die systematische Validierung: Technische Annahmen durch Prototypen, betriebliche durch Stresstests, kulturelle durch Nutzerforschung. Teams, die ihre Annahmen bewusst kategorisieren und gezielt hinterfragen, verwandeln potenziell versteckte Risiken in überschaubare Herausforderungen.

Das Annahmenprotokoll: Von versteckten Problemen zu kontrollierbaren Faktoren

Ein Annahmenprotokoll verwandelt eine zentrale Schwachstelle der Softwareentwicklung in einen strategischen Vorteil. Statt Vermutungen im Verborgenen wirken zu lassen, macht es sie sichtbar, messbar und steuerbar. Doch wie funktioniert dieses Werkzeug in der Praxis?

Aufbau einer professionellen Annahmen-Dokumentation

Ein wirksames Annahmenprotokoll folgt einer klaren Struktur. Diese acht Kernfelder bilden das Rückgrat systematischer Annahmen-Verwaltung:

Eindeutige ID

Jede Annahme erhält eine Referenznummer für lückenloses Tracking. "ASM-2025-001" ist präziser als "die Sache mit der Datenbank". Diese Systematik ermöglicht nachverfolgbare Diskussionen und verhindert, dass Annahmen in E-Mail-Ketten verschwinden.

Kategorie

Technische, betriebliche, rechtliche oder Ressourcen-Annahmen erfordern unterschiedliche Validierungsstrategien. Ein Cloud-Compliance-Experte kann rechtliche Annahmen prüfen, ein DevOps-Engineer hingegen technische Vermutungen.

Präzise Beschreibung

"Das System läuft stabil" ist nutzlos. "Die API verarbeitet maximal 1.000 Requests pro Sekunde ohne Performance-Einbußen" ist validierbar. Konkrete Formulierungen ermöglichen echte Überprüfung.

Auswirkungsanalyse

Was passiert, wenn diese Annahme falsch ist? IF-THEN-Statements machen Risiken greifbar: "WENN die Datenschutz-Grundverordnung in Region X anders interpretiert wird, DANN verzögert sich der Launch um 6 Monate."

Validierungsdatum

Bis wann muss Klarheit herrschen? Feste Termine zwingen zur Überprüfung und verhindern das Aufschieben kritischer Entscheidungen.

Aktueller Status

Offen, in Prüfung, bestätigt, widerlegt oder obsolet. Klare Statusangaben zeigen auf einen Blick, wo Handlungsbedarf besteht.

Verantwortlicher

Jede Annahme braucht einen Verantwortlichen. Klare Zuständigkeiten verhindern, dass wichtige Validierungen in der Team-Verantwortungslosigkeit verschwinden.

Konkrete Maßnahmen

Was wird getan, um die Annahme zu prüfen? "Proof-of-Concept bis Freitag" ist ein Plan. "Nochmal drüber nachdenken" ist keiner.

Priorisierungsmatrix: Mathematik gegen Bauchgefühl

Nicht alle Annahmen sind gleich kritisch. Die Risiko-Formel Wahrscheinlichkeit × Impact bringt Objektivität in die Bewertung. Beide Faktoren werden auf einer Skala von 1 bis 10 bewertet:

Wahrscheinlichkeits-Skala
  • 1-2: Sehr unwahrscheinlich (unter 20% Chance)
  • 3-4: Unwahrscheinlich (20-40% Chance)
  • 5-6: Möglich (40-60% Chance)
  • 7-8: Wahrscheinlich (60-80% Chance)
  • 9-10: Sehr wahrscheinlich (über 80% Chance)
Impact-Bewertung
  • 1-2: Minimaler Impact (kleine Verzögerungen)
  • 3-4: Geringer Impact (Budget-Überschreitung unter 10%)
  • 5-6: Mittlerer Impact (mehrwöchige Verzögerungen)
  • 7-8: Hoher Impact (Projekt-Neuplanung erforderlich)
  • 9-10: Kritischer Impact (Projekt-Gefährdung)

Beispiel aus der Praxis: Annahme "Cloud-Provider erfüllt DSGVO-Anforderungen in allen EU-Ländern" erhält Wahrscheinlichkeit 6 (durchaus möglich, dass Interpretationsunterschiede bestehen) und Impact 9 (rechtliche Probleme gefährden das gesamte Projekt). Risiko-Score: 54. Diese Annahme gehört sofort auf die oberste Prioritätenliste.

Lebenszyklus: Von der Geburt bis zur Post-Mortem

Annahmen durchlaufen einen strukturierten Lebenszyklus:

Phase 1: Identifikation (Projektstart)

Teams sammeln systematisch alle Annahmen. Brainstorming-Sessions decken versteckte Vermutungen auf. Frage-Techniken wie "Was müsste stimmen, damit unser Plan funktioniert?" fördern das Bewusstsein.

Phase 2: Dokumentation (Planungsphase)

Alle Annahmen landen strukturiert im Protokoll. Vollständigkeit ist wichtiger als Perfektion. Lieber 50 dokumentierte Annahmen als 10 perfekt formulierte.

Phase 3: Priorisierung (vor Umsetzung)

Die Risiko-Matrix entscheidet über die Reihenfolge. High-Impact-Annahmen werden zuerst validiert, auch wenn sie schwieriger zu prüfen sind.

Phase 4: Validierung (Entwicklungsphase)

Konkrete Tests, Experimente oder Recherchen klären die Sachverhalte. Proof-of-Concepts sind oft aussagekräftiger als theoretische Analysen.

Phase 5: Monitoring (Betriebsphase)

Bestätigte Annahmen können sich ändern. Regelmäßige Reviews prüfen, ob die Grundlagen noch stimmen.

Phase 6: Post-Mortem (Projektende)

Welche Annahmen erwiesen sich als falsch? Was hätte früher validiert werden müssen? Lernen für künftige Projekte schließt den Kreis.

Fiktives Beispiel: Cloud-Migration mit Compliance-Fallstricken

Projektkontext: Ein deutsches Fintech migriert seine Kernbankensysteme in die AWS-Cloud, um internationale Märkte zu erschließen.
Kritische Annahme: "AWS-Services erfüllen die Banking-Compliance-Anforderungen in allen Zielländern (Deutschland, Frankreich, Polen) identisch."

Annahmenprotokoll-Eintrag
  • ID: ASM-2025-007
  • Kategorie: Rechtlich/Compliance
  • Beschreibung: AWS-Cloud-Services (EC2, RDS, S3) erfüllen Banken-Compliance für DE, FR, PL ohne zusätzliche Maßnahmen
  • Auswirkung: WENN Compliance-Unterschiede bestehen, DANN verzögert sich der Launch um 3-6 Monate durch zusätzliche Zertifizierungen
  • Validierungsdatum: 15.03.2025
  • Status: In Prüfung
  • Verantwortlicher: Dr. Sarah Müller (Compliance Officer)
  • Maßnahmen: Rechtsberatung in allen drei Ländern, AWS-Compliance-Dokumentation prüfen

Validierungsergebnis: Die Prüfung deckt auf, dass Polen die Datenlokalisierung für Bankdaten restriktiver interpretiert. Zusätzliche Maßnahmen (lokale Verschlüsselung, nationale Backup-Standorte) sind erforderlich. Frühzeitige Erkennung verhindert teure Nacharbeiten nach dem Launch.

Von der Theorie zur Transformation

Das Annahmenprotokoll ist mehr als ein Dokumentations-Tool. Es verändert die Kultur des Hinterfragens in Entwicklungsteams. Statt Annahmen zu verstecken, macht es sie zum Gesprächsthema. Statt Risiken zu ignorieren, verwandelt es sie in managbare Aufgaben.

Teams, die Annahmenprotokolle systematisch einsetzen, berichten von weniger Überraschungen, klareren Entscheidungen und robusteren Systemen. Das Werkzeug kostet Zeit in der Einführung, spart aber Wochen in der Problembehandlung.

Die Frage ist nicht, ob Ihr Team Annahmen hat. Die Frage ist: Werden Sie sie beherrschen, bevor sie Sie beherrschen?

Sie möchten die Annahmen in Ihrem Projekt beherrschbar machen? Wir unterstützen Sie dabei!

Sprechen Sie uns gerne an.

Implementierung im Team: Wie Annahmen-Management zur Routine wird

Die beste Theorie nutzt nichts, wenn sie nicht im Teamalltag ankommt. Annahmen-Management scheitert nicht an der Komplexität der Methoden, sondern an der Umsetzung im Team. Drei Faktoren entscheiden über Erfolg oder Misserfolg: funktionierende Teamdynamik, klare Rollen und verständliche Visualisierung.

Teamdynamik: Der Montag-Effekt

Das Problem kennt jeder: Nach anfänglicher Begeisterung versandet das Annahmen-Management im Projektstress. Excel-Listen bleiben unaktualisiert, wichtige Vermutungen werden in Flurgesprächen geklärt, und nach drei Wochen ist alles beim Alten.

Die 30-Minuten-Revolution

Erfolgreiche Teams verankern Annahmen-Reviews als festen Montag-Termin. Nicht als zusätzliche Belastung, sondern als Ersatz für unstrukturierte Status-Meetings. Die Agenda ist simpel:


Status-Check

Erste 15 min: "Welche Annahmen haben wir seit letzter Woche geklärt?" Jeder Teilnehmer berichtet kurz über validierte oder widerlegte Vermutungen. Keine Diskussionen, nur Fakten. Diese Disziplin schafft Fortschritt und Momentum.

Neue Erkenntnisse

Nächste 10 Minuten: "Welche neuen Annahmen sind aufgekommen?" Teams entdecken täglich neue Vermutungen, oft unbewusst. Die strukturierte Sammlung verhindert, dass kritische Punkte übersehen werden.

Eskalation

Letzte 5 Minuten: "Was braucht sofortige Aufmerksamkeit?" Manche Annahmen erfordern externe Expertise oder Management-Entscheidungen. Frühzeitige Eskalation verhindert Blockaden.

Perspektivenwechsel

Jedes Team braucht einen offiziellen Skeptiker. Nicht den ewigen Nörgler, sondern einen konstruktiven Fragesteller. Diese Rolle rotiert alle drei Monate zwischen den Teammitgliedern und bringt frische Perspektiven.

Praktische Umsetzung: Der aktuelle "Devil's Advocate" stellt in jeder Review gezielt unbequeme Fragen. "Was wäre, wenn unsere Hauptannahme komplett falsch ist?" oder "Wie würde ein Konkurrent unser System angreifen?" Diese Methode deckt blinde Flecken auf, bevor sie zu Problemen werden.

Psychologische Sicherheit schaffen

Annahmen zugeben erfordert Mut. Teams müssen lernen, dass dokumentierte Unsicherheit professioneller ist als versteckte Vermutungen. Führungskräfte geben den Ton vor, indem sie selbst offen über ihre Annahmen sprechen.

Ein erfolgreicher Teamleiter beginnt ggf. ein Meeting mit: "Meine Annahme für diese Woche war falsch. Ich dachte, die API-Integration dauert zwei Tage, aber wir brauchen eine ganze Woche. Was können wir daraus lernen?" Diese Offenheit normalisiert das Thema und ermutigt andere zur Transparenz.

Rollenklärung: Wer macht was?

Verwirrung bei den Zuständigkeiten ist der häufigste Grund für gescheiterte Annahmen-Management-Initiativen. Wenn alle verantwortlich sind, ist niemand verantwortlich.

Product Owner als Assumption Guardian

Die Hauptverantwortung liegt beim Product Owner, nicht beim Projektmanager. Diese Entscheidung hat strategische Gründe:

  • Fachliche Nähe: Product Owner verstehen die Geschäftslogik hinter technischen Entscheidungen. Sie können einschätzen, welche Annahmen kritisch für den Produkterfolg sind und welche vernachlässigbar.
  • Stakeholder-Zugang: Viele Annahmen lassen sich nur durch externe Quellen validieren. Product Owner haben direkten Kontakt zu Kunden, Fachbereichen und Entscheidern. Diese Verbindungen sind für effektive Validierung unverzichtbar.
  • Langfristiger Fokus: Projektmanager denken in Sprints und Deadlines. Product Owner haben die Produktvision im Blick und können Annahmen über den aktuellen Release-Zyklus hinaus bewerten.
Projektmanager als Prozessunterstützer

Projektmanager unterstützen operativ, ohne die Verantwortung zu übernehmen. Ihre Aufgaben umfassen:

  • Tool-Integration: Sicherstellen, dass Annahmen-Protokolle in Jira, Asana oder anderen Systemen korrekt konfiguriert sind.
  • Termin-Überwachung: Erinnerungen vor Validierungs-Deadlines und Eskalation bei Verzögerungen.
  • Prozess-Compliance: Prüfen, dass neue Annahmen dokumentiert und kategorisiert werden.
Entwickler als Annahmen-Detektive

Entwickler identifizieren technische Annahmen während der Implementierung. Sie sind näher am Code als Product Owner und entdecken versteckte Vermutungen über APIs, Performance oder Kompatibilität.

Praktisches Beispiel: Ein Entwickler stellt fest, dass der gewählte JSON-Parser bei Dateien über 10 MB versagt. Diese Erkenntnis wird sofort als neue Annahme dokumentiert: "Eingabedaten überschreiten nie 10 MB." Der Product Owner entscheidet über die Priorität der Validierung.

Fachbereiche als Validierungs-Partner

Domain-Experten aus den Fachbereichen validieren geschäftliche Annahmen. Ein Compliance-Officer prüft rechtliche Vermutungen, ein UX-Designer hinterfragt Benutzerverhalten-Annahmen.

Die klare Rollenverteilung verhindert Zuständigkeits-Konflikte und sorgt für effiziente Validierung durch die jeweils kompetentesten Personen.

Visualisierung: Komplexität beherrschbar machen

Listen mit 50 Annahmen überfordern jeden Stakeholder. Erfolgreiche Teams übersetzen ihre Annahmen-Protokolle in visuelle Sprache, die auch Nicht-Techniker verstehen.

Risiko-Heatmaps: Der Überblick auf einen Blick

Zwei-Dimensionale Darstellung macht Risiken sofort erfassbar. Die X-Achse zeigt den potentiellen Impact (1-10), die Y-Achse die Eintrittswahrscheinlichkeit (1-10). Jede Annahme erscheint als farbkodierter Punkt:

  • 🟢 Grün (Scores 1-30): Niedrige Risiken, routinemäßige Überwachung
  • 🟡 Gelb (Scores 31-70): Mittlere Risiken, regelmäßige Validierung nötig
  • 🔴 Rot (Scores 71-100): Hohe Risiken, sofortige Aufmerksamkeit erforderlich
Status-Dashboards für den Projektalltag

Entwicklungsteams brauchen operative Übersichten. Ein einfaches Dashboard zeigt die wichtigsten Kennzahlen:

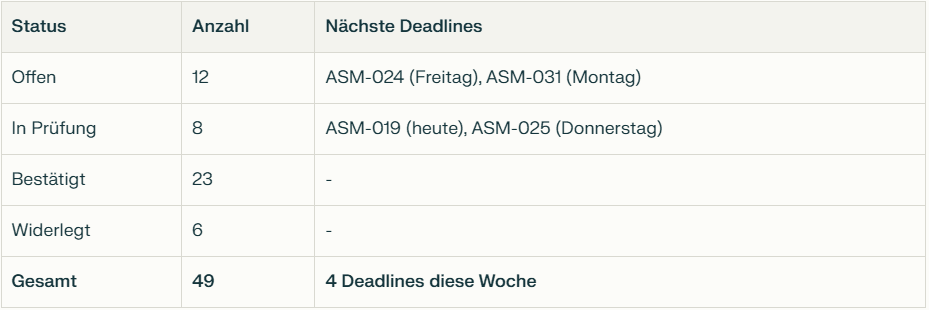

Eine einfache Tabelle als Dashboard mit den wichtigsten KennzahlenEine einfache Tabelle als Dashboard mit den wichtigsten Kennzahlen
Executive Summaries für Management-Kommunikation

Führungskräfte brauchen Zusammenfassungen, keine Details. Ein prägnanter Report fokussiert auf drei Kernaussagen:

  • Aktueller Status: "Wir verwalten 49 Projekt-Annahmen. 4 befinden sich im kritischen Risikobereich."
  • Trend-Entwicklung: "In den letzten zwei Wochen wurden 6 Annahmen widerlegt, 11 bestätigt. Die Risiko-Verteilung verbessert sich."
  • Handlungsbedarf: "3 Annahmen benötigen Management-Entscheidungen bis Ende der Woche."
Interaktive Tools für Team-Workshops

Digitale Whiteboards wie Miro oder Figma eignen sich hervorragend für Annahmen-Mapping-Sessions. Teams visualisieren Abhängigkeiten zwischen Annahmen und identifizieren Cluster mit hohem Risikopotential.

Workshop-Format: Jede Annahme wird als Post-it dargestellt. Teams gruppieren verwandte Vermutungen und zeichnen Abhängigkeiten ein. Diese visuelle Arbeit deckt oft Zusammenhänge auf, die in Listen-Form unsichtbar bleiben.

Von der Einführung zur etablierten Praxis

Annahmen-Management funktioniert nur, wenn es sich nahtlos in etablierte Arbeitsweisen einfügt. Separate Tools und zusätzliche Meetings scheitern an der Realität überlasteter Teams.

Unsere empfohlenen Zwischenschritte:

  • Agile Integration
  • Tool-Integration
  • Erfolgsmessung
  • Kontinuierliche Verbesserung

Sie möchten erfahren, wie sich das in Ihre bestehenden Prozesse integrieren lässt? Wir helfen Ihnen auf dem Weg zur Annahmen-bewussten Organisation.

Sprechen Sie uns gerne an.

Weiterführende Informationen

Bei Interesse können Sie hier noch tiefer in das jeweilige Thema eintauchen.

Hinweis: Die Links führen zu externen Seiten, auf deren Inhalt wir keinen Einfluss haben. Die verlinkten Seiten wurden zum Zeitpunkt der Verlinkung auf mögliche Rechtsverstöße überprüft. Rechtswidrige Inhalte waren zum Zeitpunkt der Verlinkung nicht erkennbar. Bei Bekanntwerden von Rechtsverletzungen werden wir derartige Links umgehend entfernen.

Quellenangaben
  1. Lewis, G.A. (2004). Assumptions Management in Software Development. Carnegie Mellon University. CMU/SEI-2004-TN-021
    https://insights.sei.cmu.edu/documents/2049/2004_004_001_14327.pdf
  2. Minepla (2023). The curse of software development; "Assumptions".
    https://www.minepla.net/2023/01/the-curse-of-software-development-assumptions/
  3. Programmer's Paradox (2025). Assumptions.
    http://theprogrammersparadox.blogspot.com/2025/07/assumptions.html
  4. Kalzumeus (2010). Falsehoods Programmers Believe About Names.
    https://www.kalzumeus.com/2010/06/17/falsehoods-programmers-believe-about-names/
  5. BrightWork (2025). How to Manage Project Assumptions - Best Practices.
    https://www.brightwork.com/blog/do-you-practice-assumption-management-with-your-projects
  6. Project Management Knowledge (2017). Assumptions Log.
    https://project-management-knowledge.com/definitions/a/assumptions-log/
  7. Deeprojectmanager (2023). The Role of Assumption Log in Project Management.
    https://deeprojectmanager.com/assumption-log-in-project-management/
  8. QAT (2025). Writing Assumptions and Constraints in SRS: Best Practices.
    https://qat.com/writing-assumptions-constraints-srs/
  9. MyPMP (2023). Assumption Log.
    https://pmp-tools.com/2023/02/assumption-log-4.html
  10. Rocketlane (2023). Your ultimate guide to project assumptions.
    https://www.rocketlane.com/blogs/project-assumptions
  11. The Lean Apps (2021). Assumptions kill products and burn your money.
    https://www.theleanapps.com/assumptions-kill-products-and-burn-your-money/
  12. Strategyzer (2017). How To Test Your Idea: Start With The Most Critical Hypotheses.
    https://www.strategyzer.com/library/how-to-test-your-idea-start-with-the-most-critical-hypotheses
  13. UserTesting (2015). How to Implement the Lean Startup Method at Large Organizations.
    https://www.usertesting.com/blog/how-to-implement-the-lean-startup-at-large-organizations

Schlusswort

Vielen Dank für Ihre Aufmerksamkeit. Wir hoffen, Sie haben einige neue Erkenntnisse gewonnen. Bleiben Sie neugierig, bilden Sie sich weiter und gestalten Sie die Zukunft mit! Wenn wir Sie dabei unterstützen können, kontaktieren Sie uns jederzeit!
